Freyung
Baumaßnahmen
Krankenhaus Freyung
Bauabschnitt 6
Im Zentrum steht die Schaffung einer umfassenden stationären Versorgung für die Bürgerinnen und Bürger des Landkreises. Durch die Aufnahme der stationären Patientinnen und Patienten aus dem Krankenhaus Grafenau sowie die Schaffung optimaler Voraussetzungen für eine umfassende ambulante Versorgung in Grafenau und Waldkirchen möchten wir die Gesundheitsversorgung in der Region nachhaltig stärken. Darüber hinaus legen wir besonderen Wert auf die Verzahnung ambulanter und stationärer Leistungen im Krankenhaus Grafenau, um eine ganzheitliche und bedarfsgerechte Betreuung zu gewährleisten.
Geplante Maßnahmen
- Aufstockung des Neubaus entlang der Krankenhausstraße um 1,5 Stockwerke
- Erweiterung des bestehenden Krankenhausgebäudes um eine Großstation mit 48 Bettplätzen sowie Arztdienstzimmer und Arbeitsräume für administrative Tätigkeiten
Baukosten
- 31,8 Mio. € Gesamtbaukosten
- 23,44 Mio. € Gefördert durch den Freistaat Bayern
- 8,36 Mio. € Eigenanteil (ca.)
Bauzeit
- April 2025: Baustart
- Ende 2026: Erweiterungsbau zur Aufnahme der Patientinnen und Patienten aus Grafenau
- Ende 2027: Fertigstellung der Gesamtmaßnahme (Arztdienstzimmer, Büroflächen)

Grundriss 2. OG

Grundriss 3. OG
Nachhaltigkeit
- Das 3. Obergeschoss wird fast ausschließlich aus Holz gebaut (Holzrahmenbau). Nur der Aufzugskern wird mit Beton gefertigt.
- Großzügiger Einsatz von erneuerbarer Energie:
- PV-Anlage zur Produktion von Eigenstrom
- Wärmepumpen als regenerativer Wärmeerzeuger
- Einsatz von nachhaltigen Dämmstoffen, z.B.: Holzfaser

Aufbau DG mit Anordnung der Photovoltaik
Baufortschritt
22.10.2026
Einrichtung Patientenzimmer
Die ersten Schränke befinden sich in den zukünftigen Zimmern
22.10.2026
Patientenbäder
Die ersten Bäder werden installiert
22.10.2026
Patientenzimmer
22.10.2026
Verglasung Stationsstützpunkte
20.10.2026
Vorbereitungen PV fertig
19.10.2026
Getrichene Wände & Türrahmen
22.09.2026
Begrünung Dach & Vorbereitung PV-Anlage
15.09.2026
Dach
Die Arbeiten auf dem Dach beginnen
15.09.2026
Zunkünftiges Stationszimmer
15.09.2026

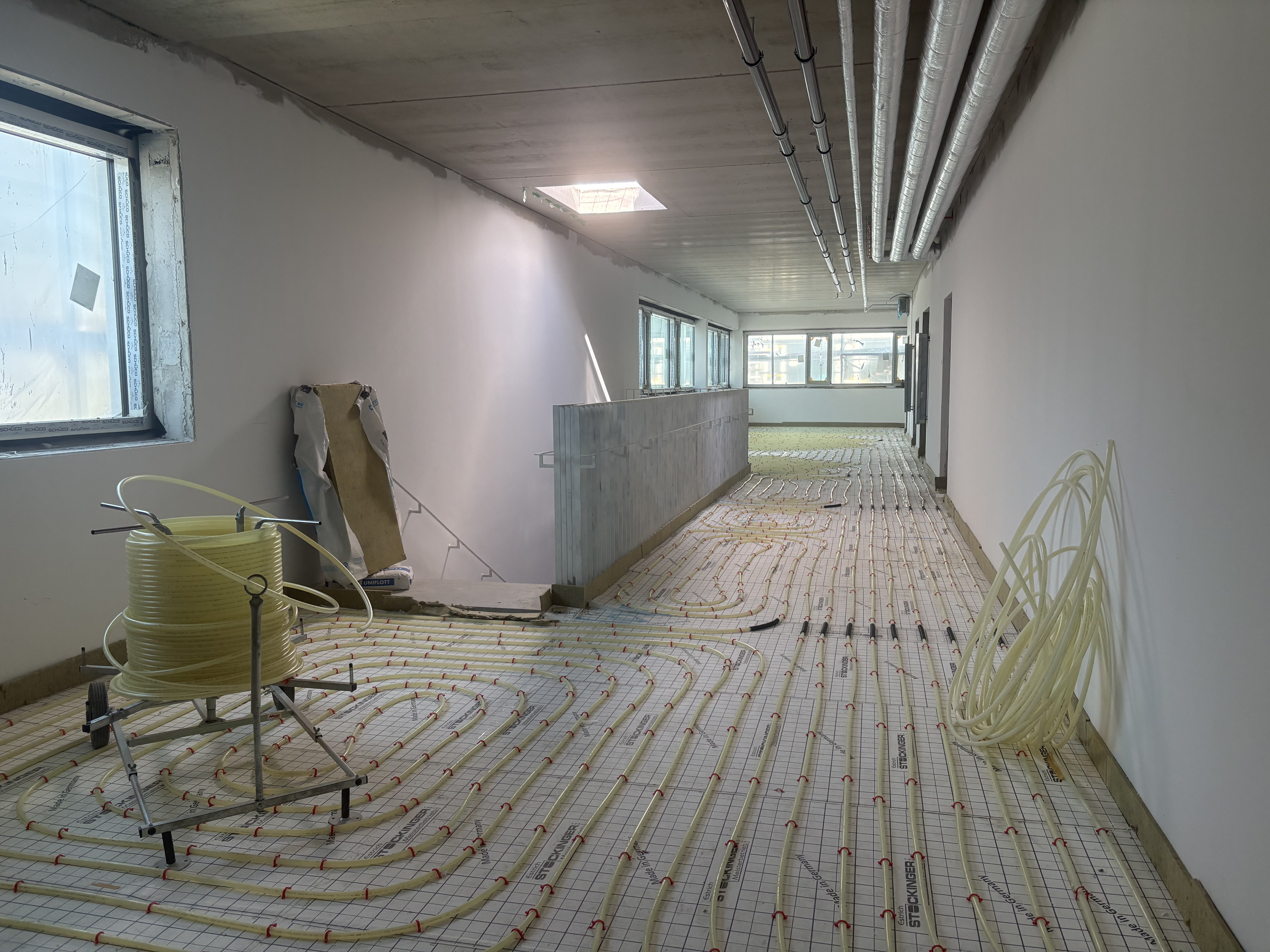

Fußbodenheizung OG 3
Auch im restlichen OG 3 wird die Fußbodenheizung verlegt
03.09.2026

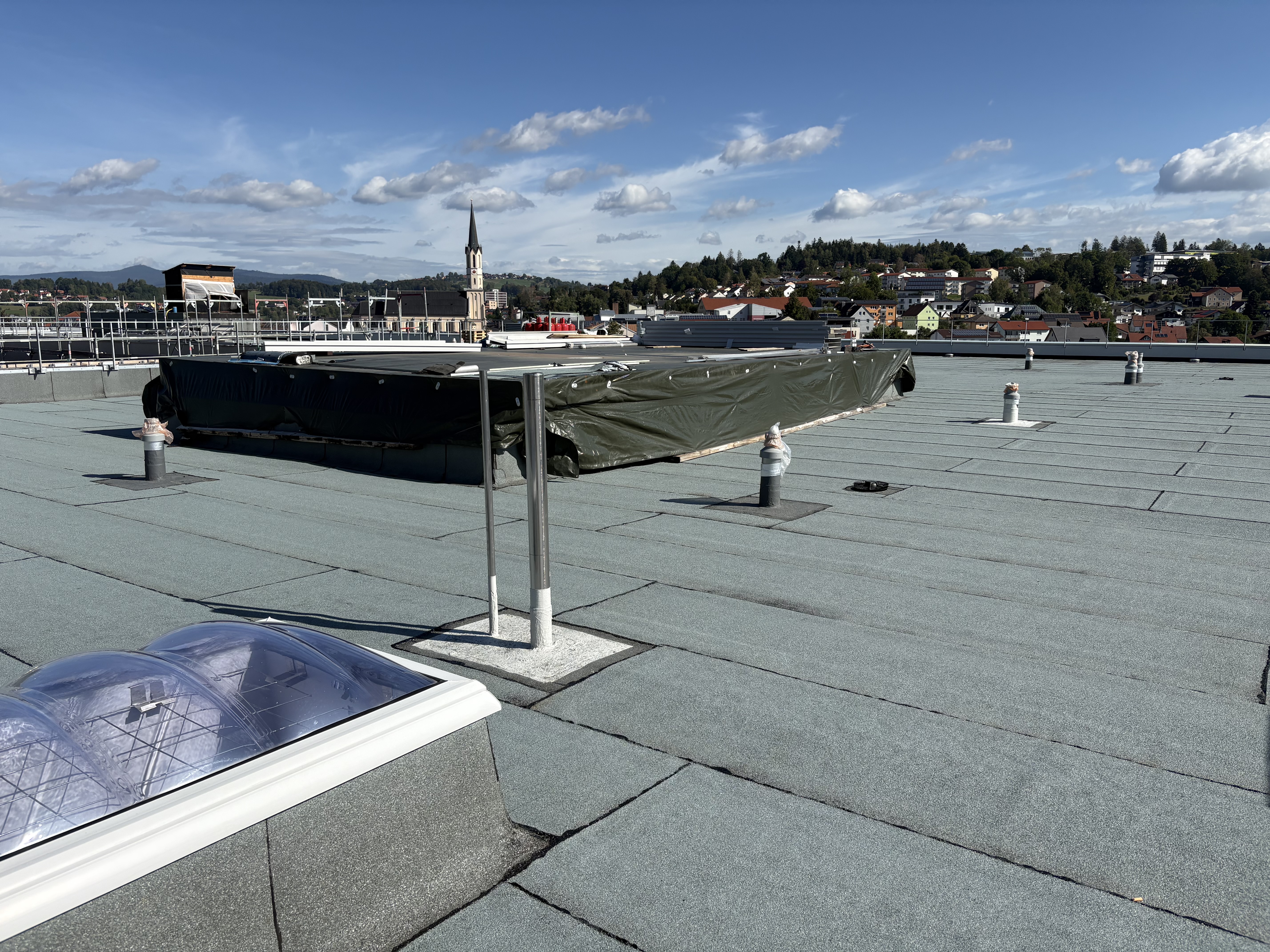

Dach
03.09.2026

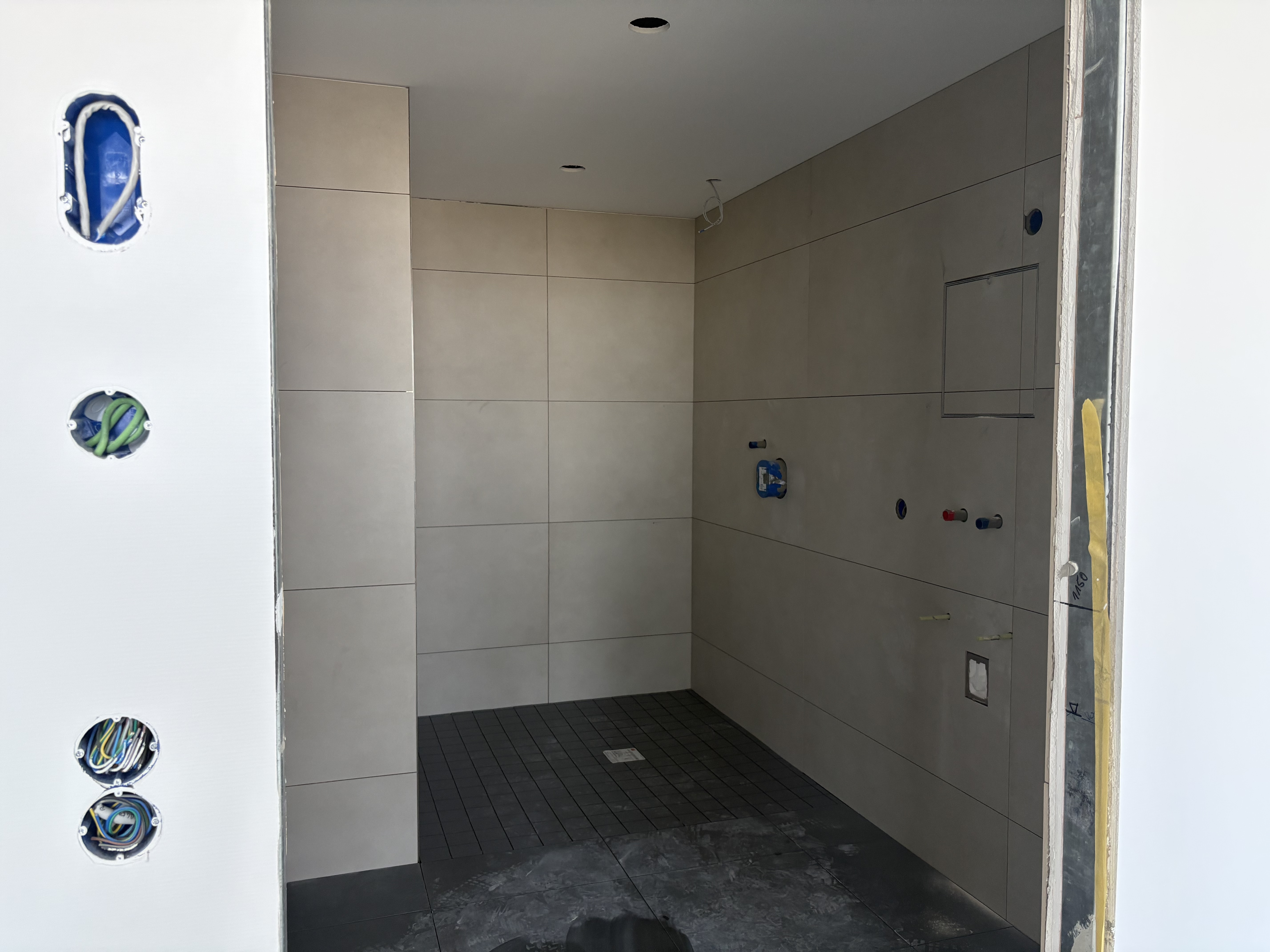

Badezimmer Komfortzimmer OG2
Auch die ersten Bäder der Komfortzimmer werden gefliest.
03.09.2026

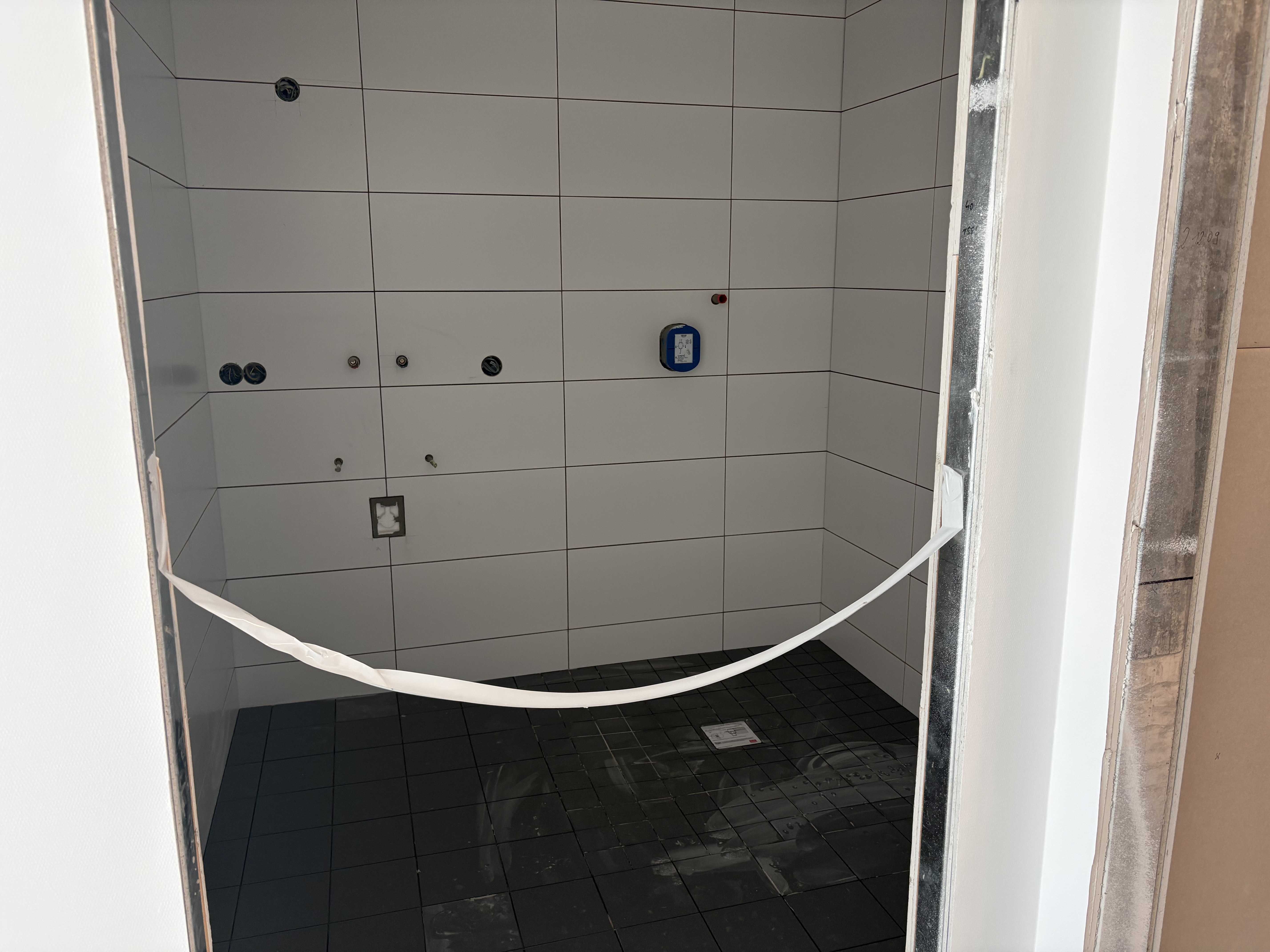

Badezimmer OG2
Die ersten Bäder in den Patientenzimmern nehmen Gestalt an
03.09.2026

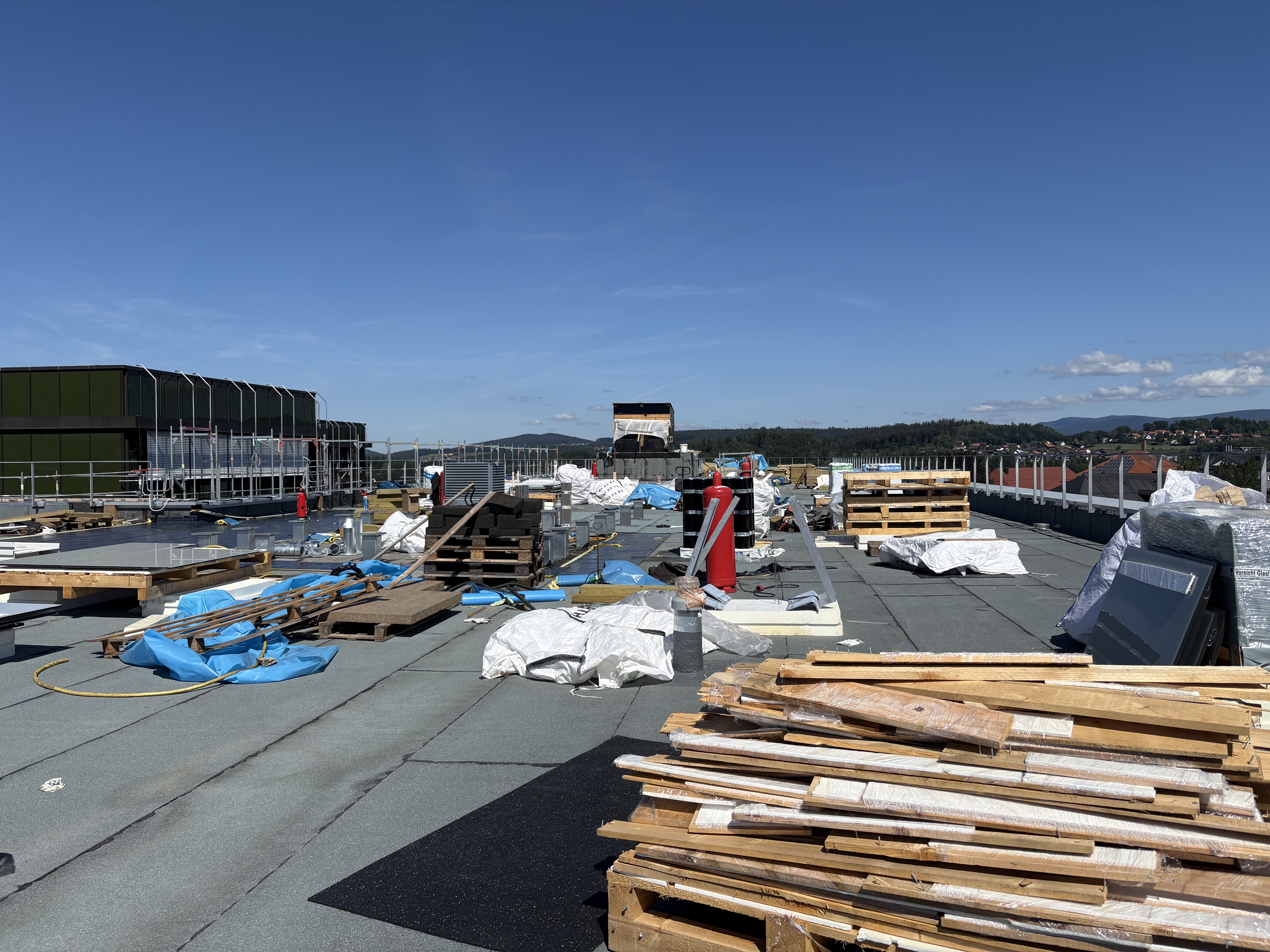

Fußbodenheizung OG3
13.07.2026
Dach

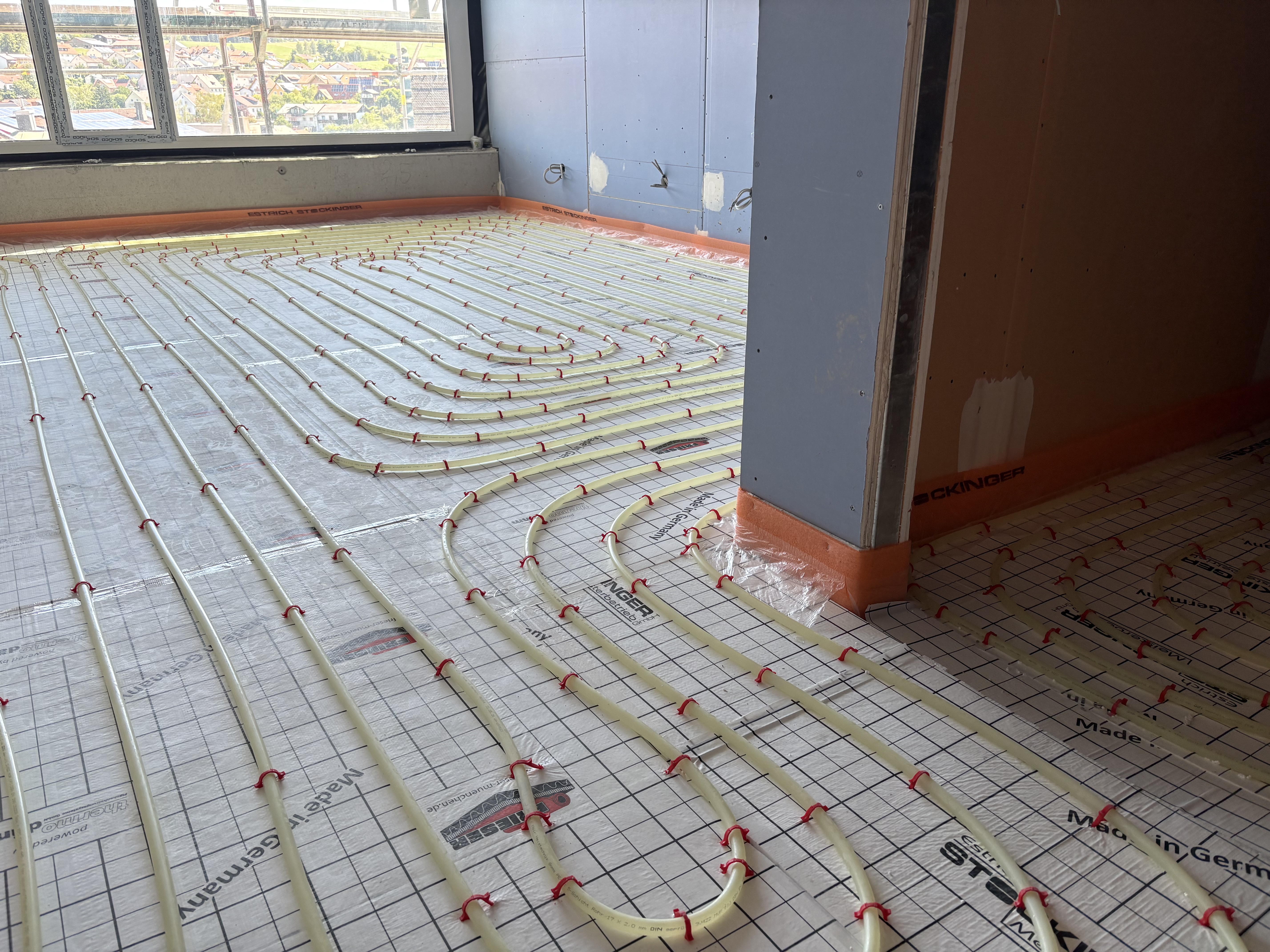

10.07.2026
Fußbodenheizung
Im zweiten Teil des OG 2 wurde die Fußbodenheizung verlegt

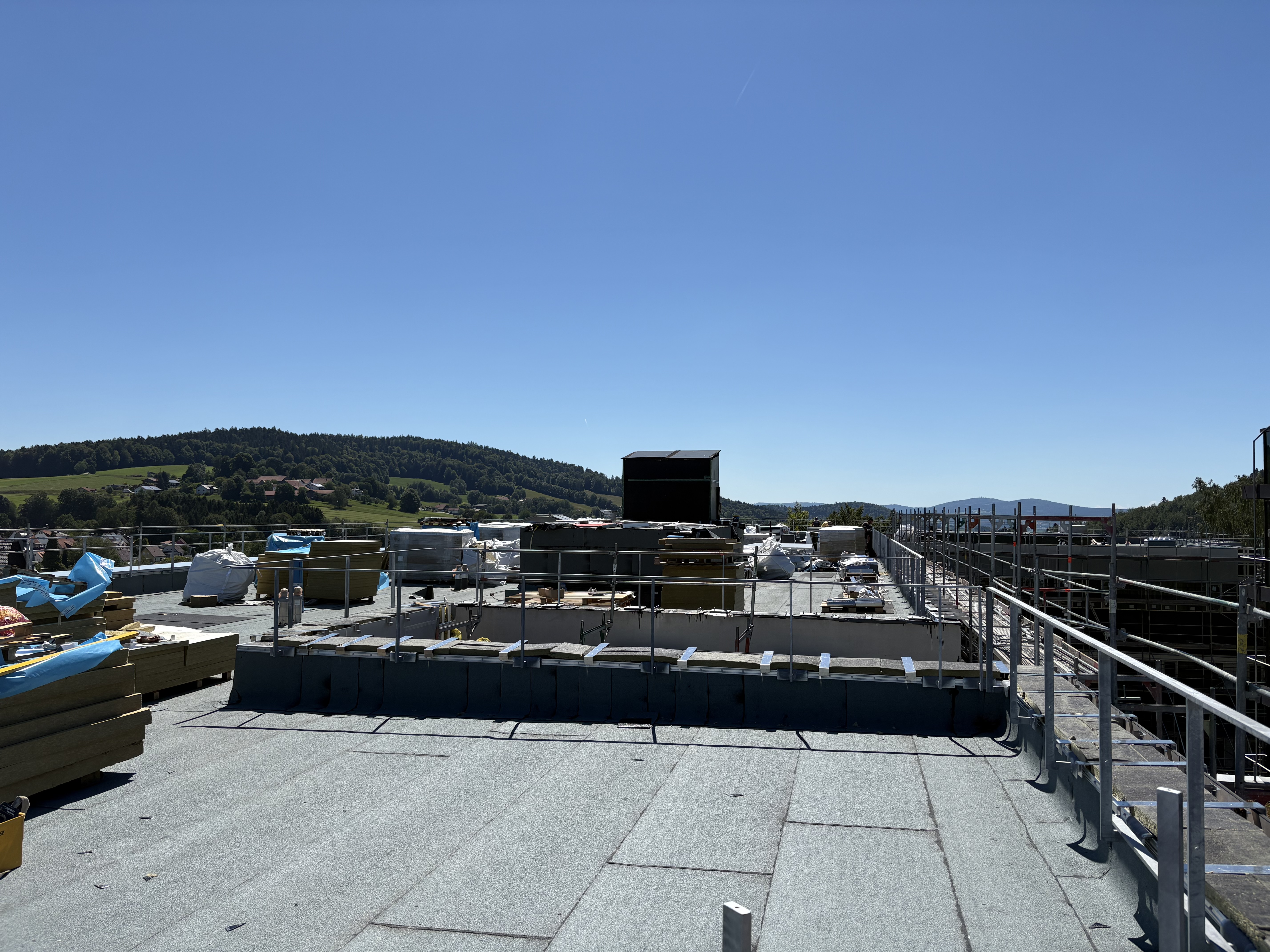

19.06.2026
Dämmarbeiten Dach
15.06.2026

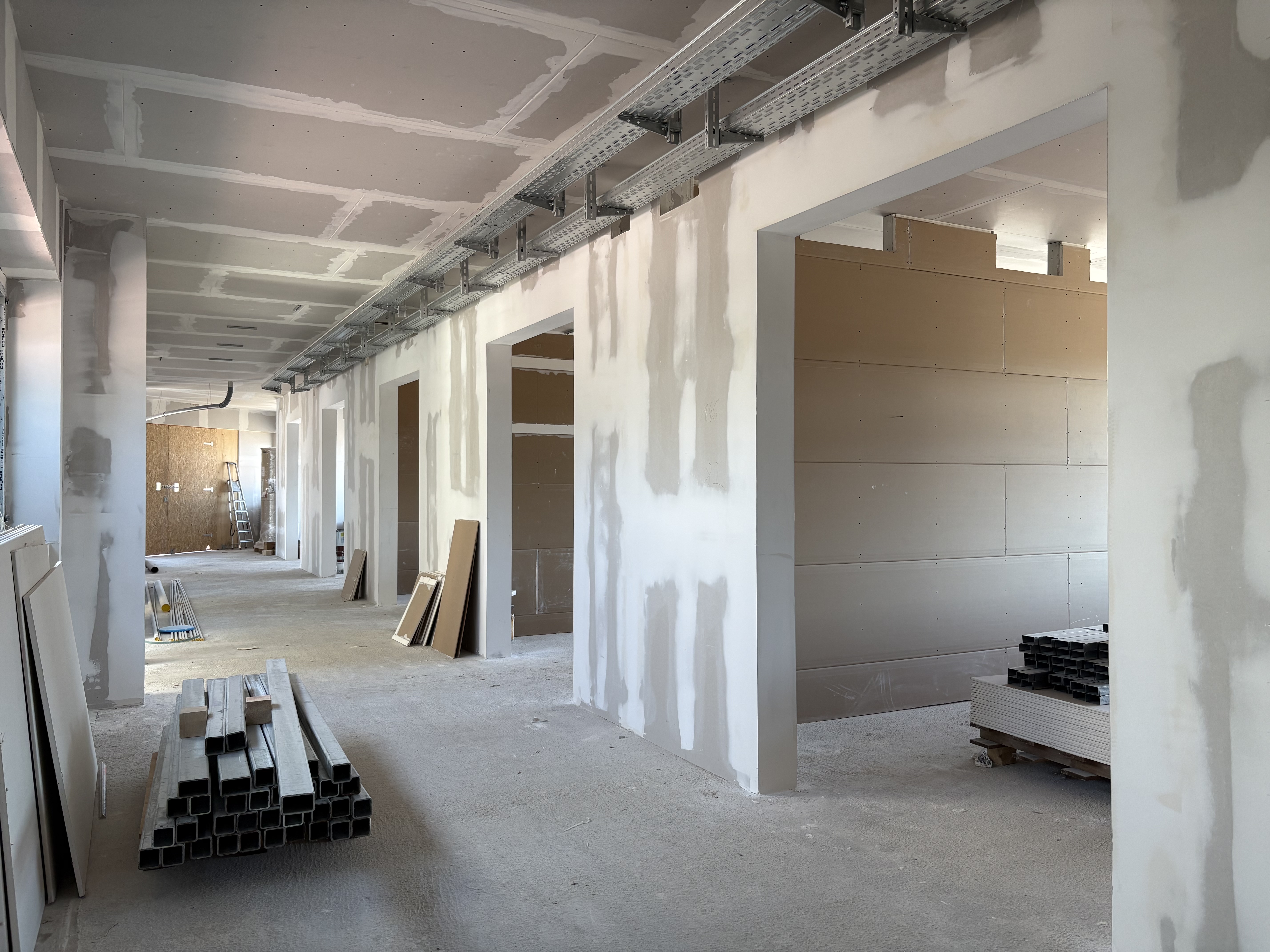

Verputzarbeiten
Die ersten Wände werden bereits verputzt
22.05.2026

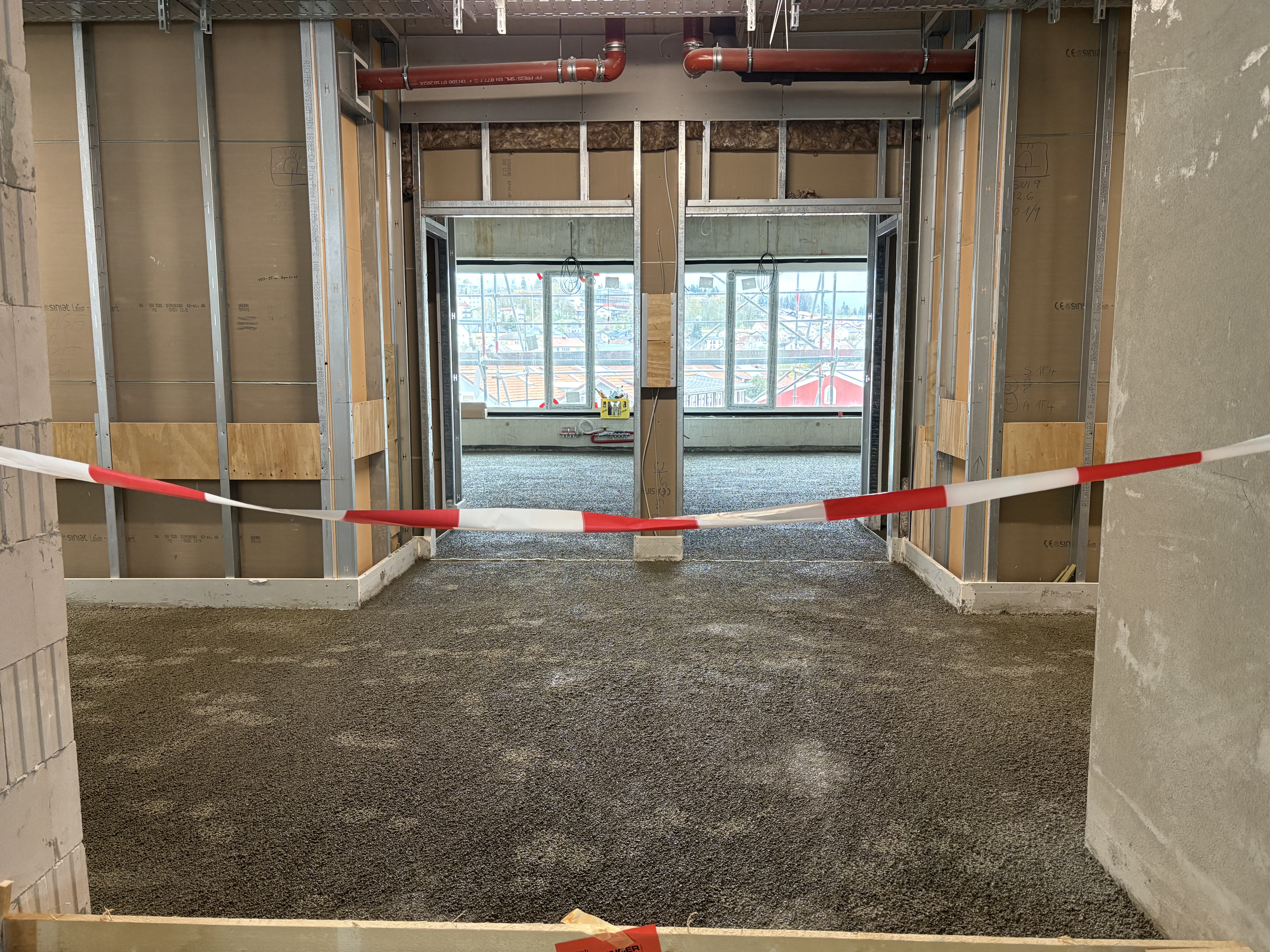

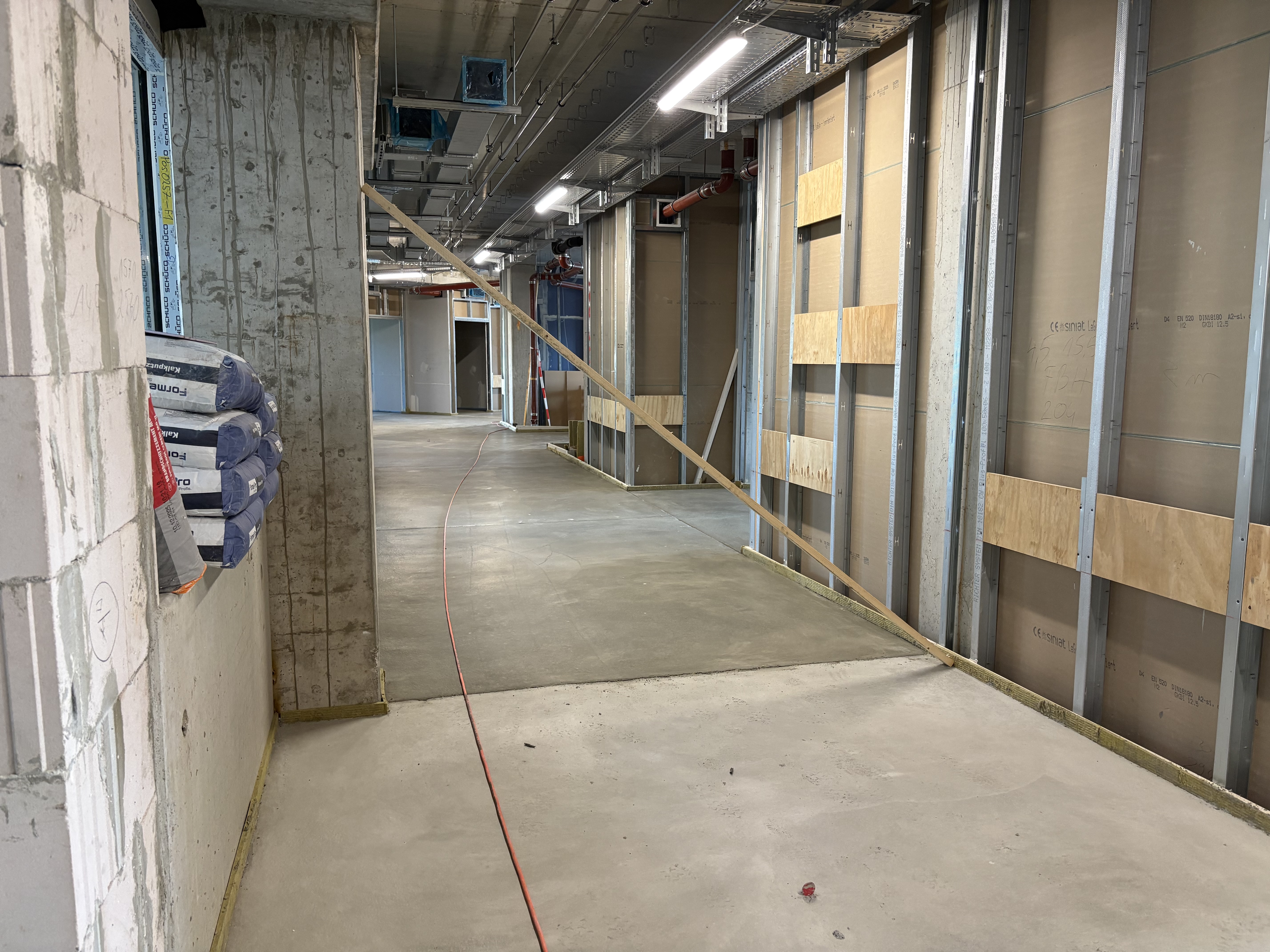

Estrich
Estrich-Arbeiten im ersten Teil des OG 2 bereits abgeschlossen
21.05.2026

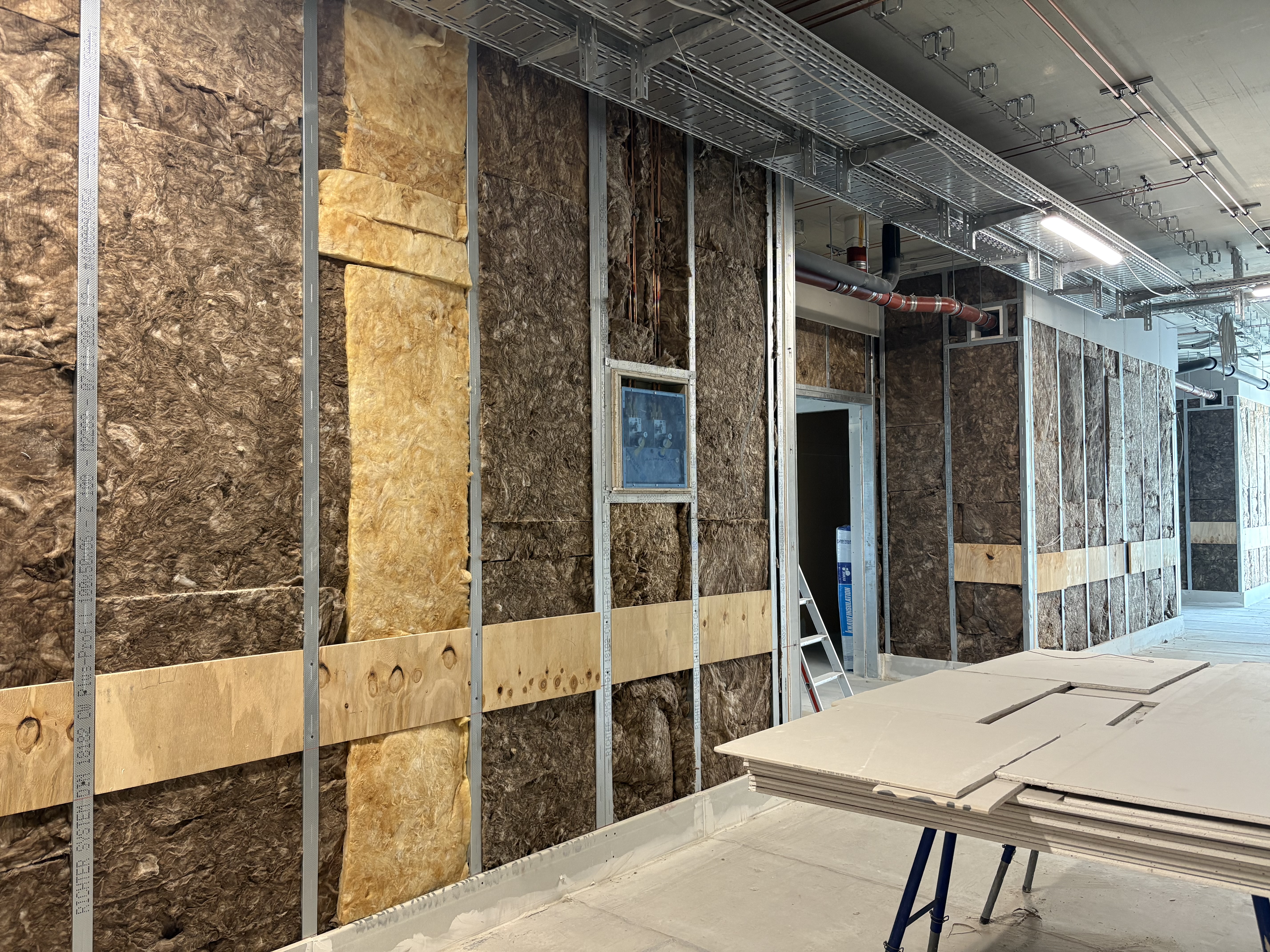

Dämmung
Dämmung der Innenwände im OG 2
08.05.2026

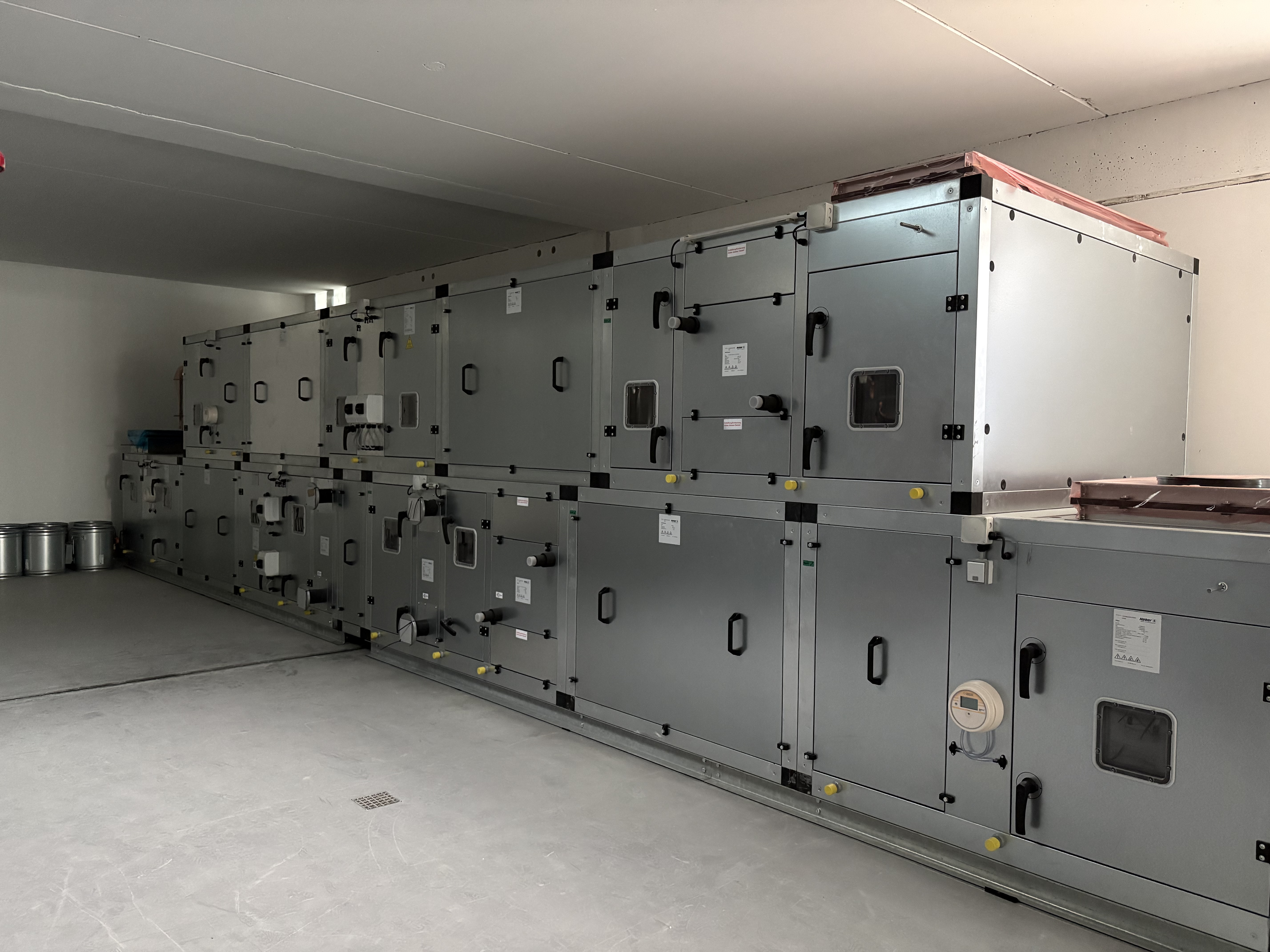

Lüftungsanlage
Die neue Lüftungsanlage steht bereit
08.05.2026

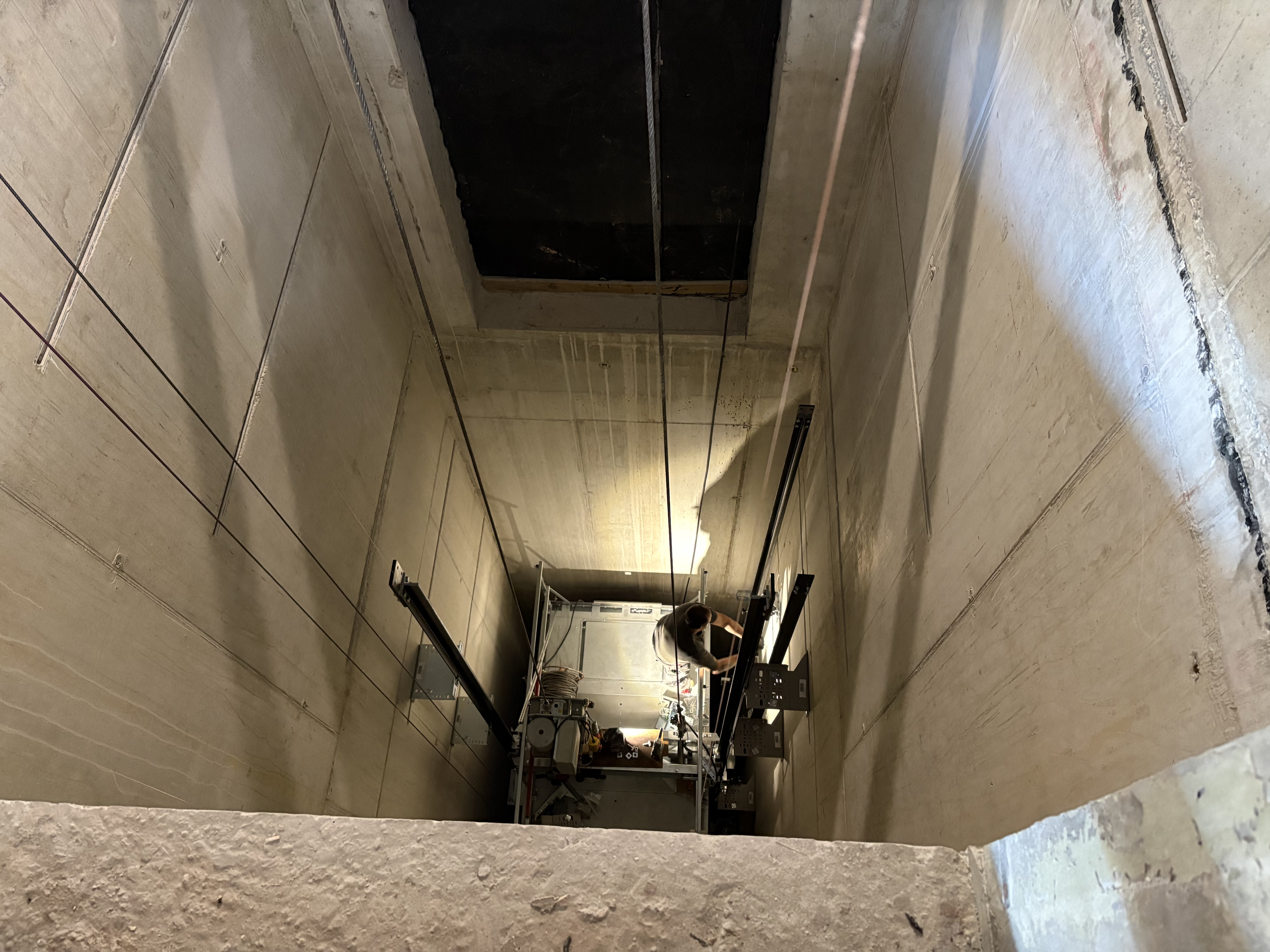

Neuer Aufzug
Die Vorbereitungen für den neuen Aufzug laufen
21.04.2026
Ausgleichsschüttung
20.04.2026

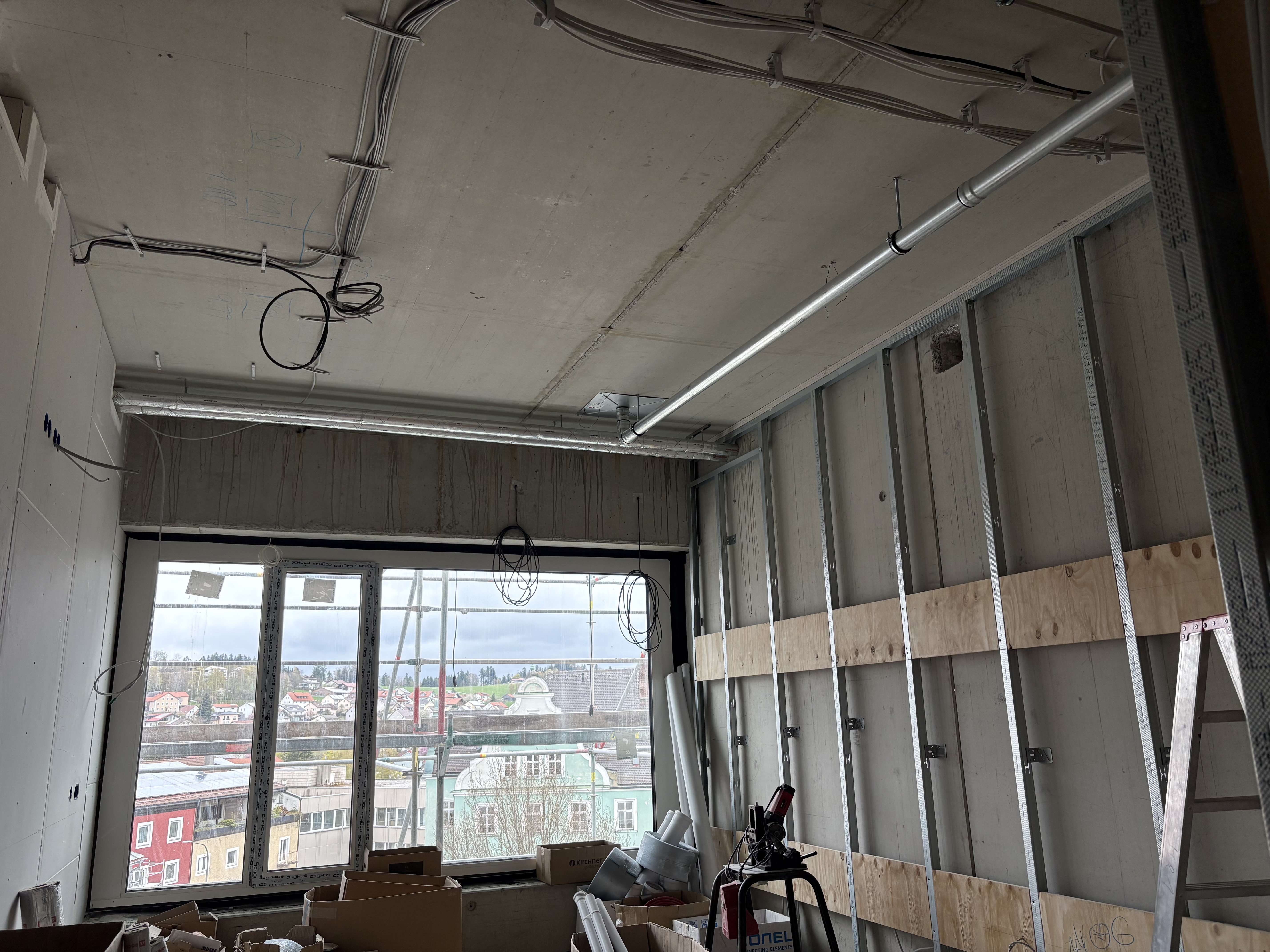

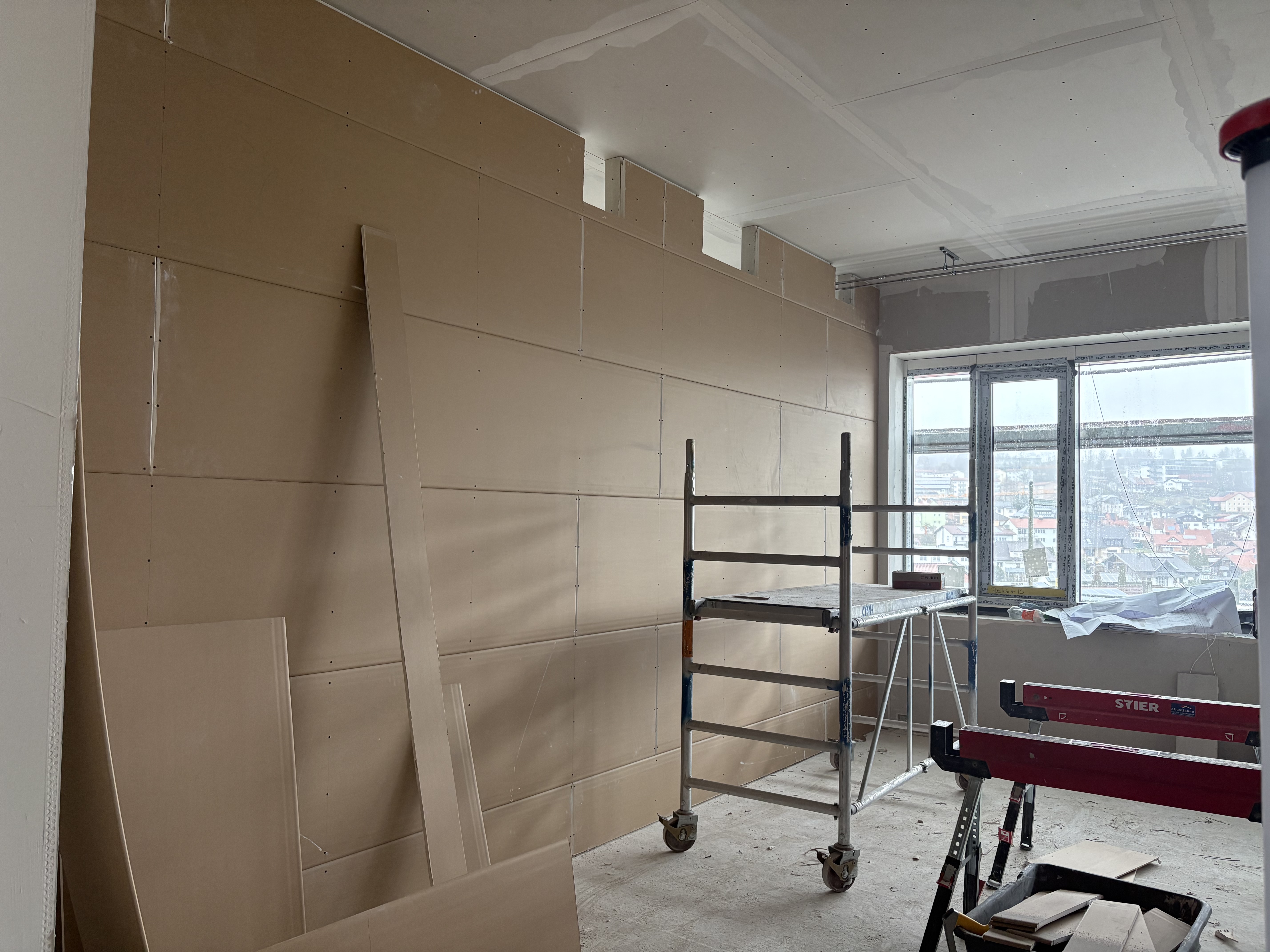

Innenausbau OG 2
30.03.2026

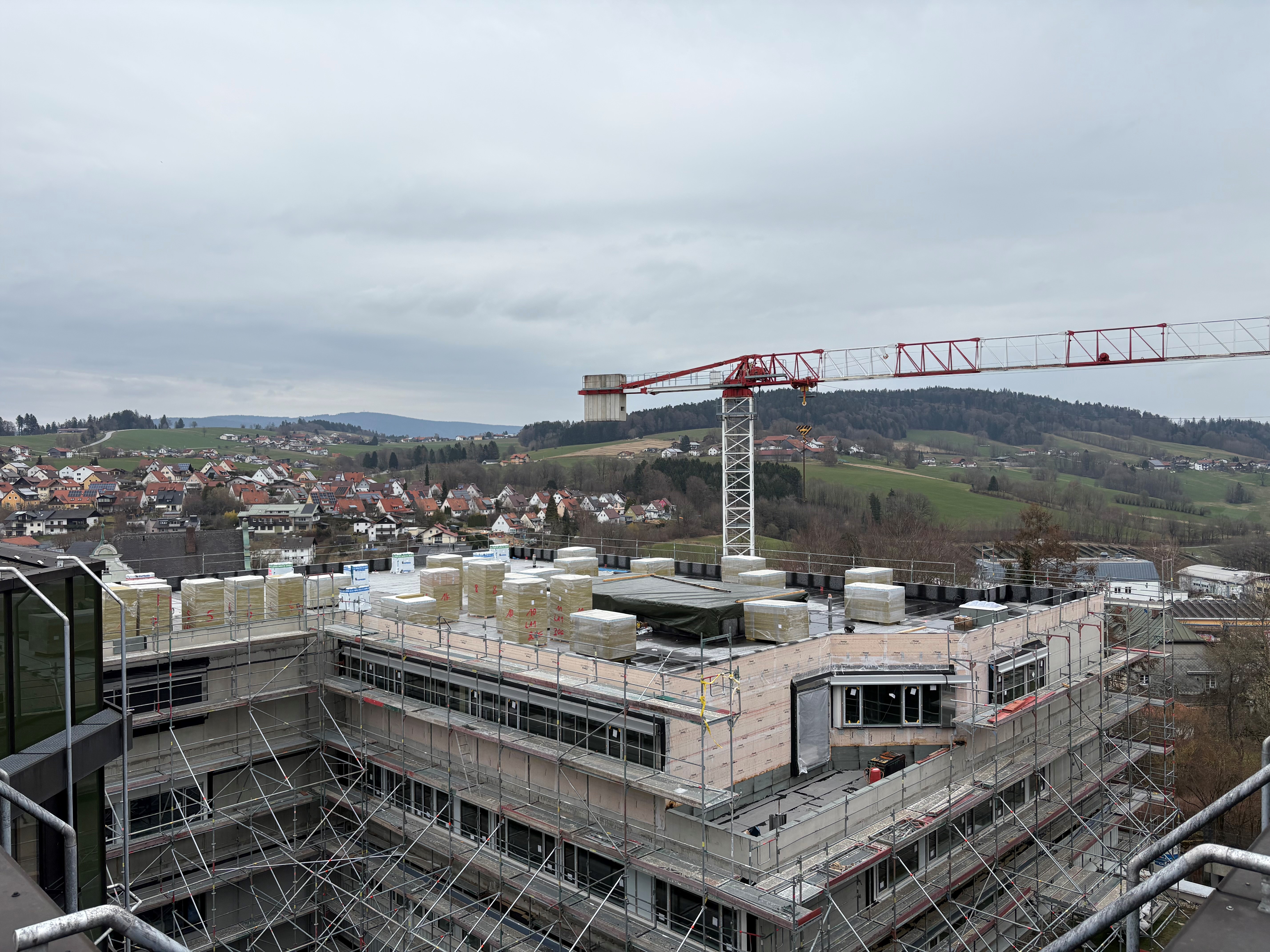

Anischt von oben
30.03.2026

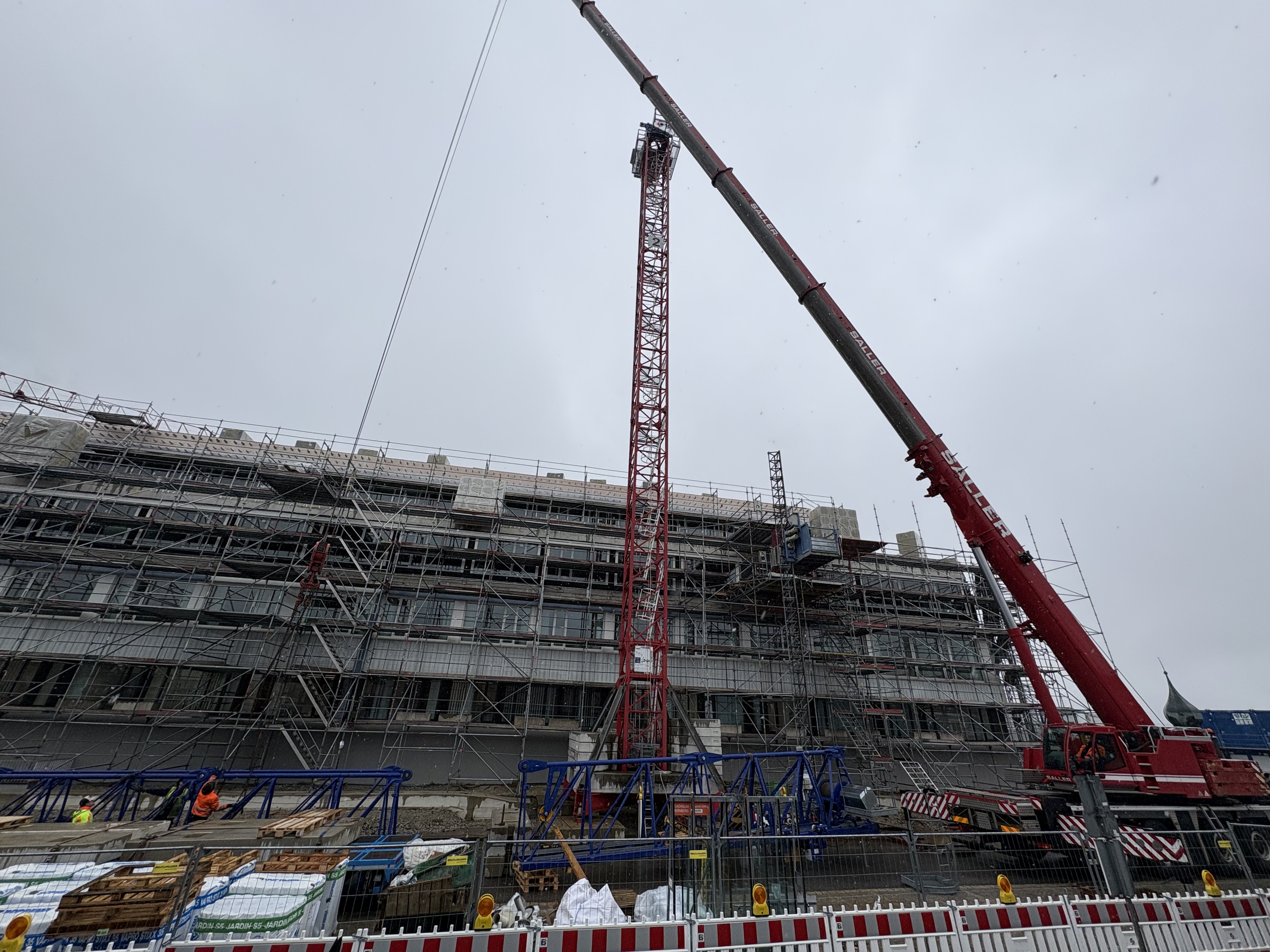

Abbau Kran
Der Kran in der Krankenhausstraße wird wieder abgebaut
30.03.2026
Innenausbau OG 3
11.03.2026

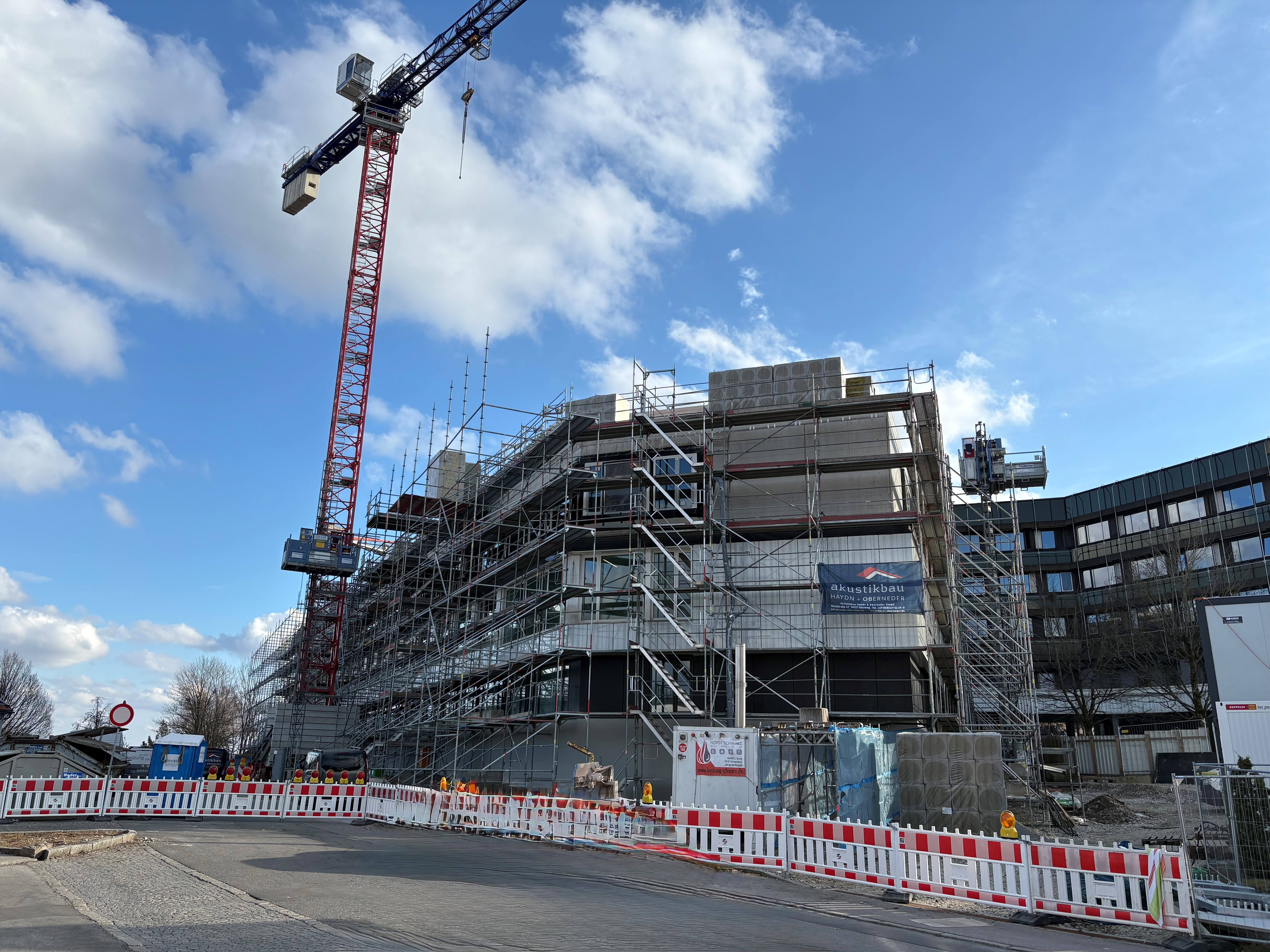

Außenansicht
03.03.2026

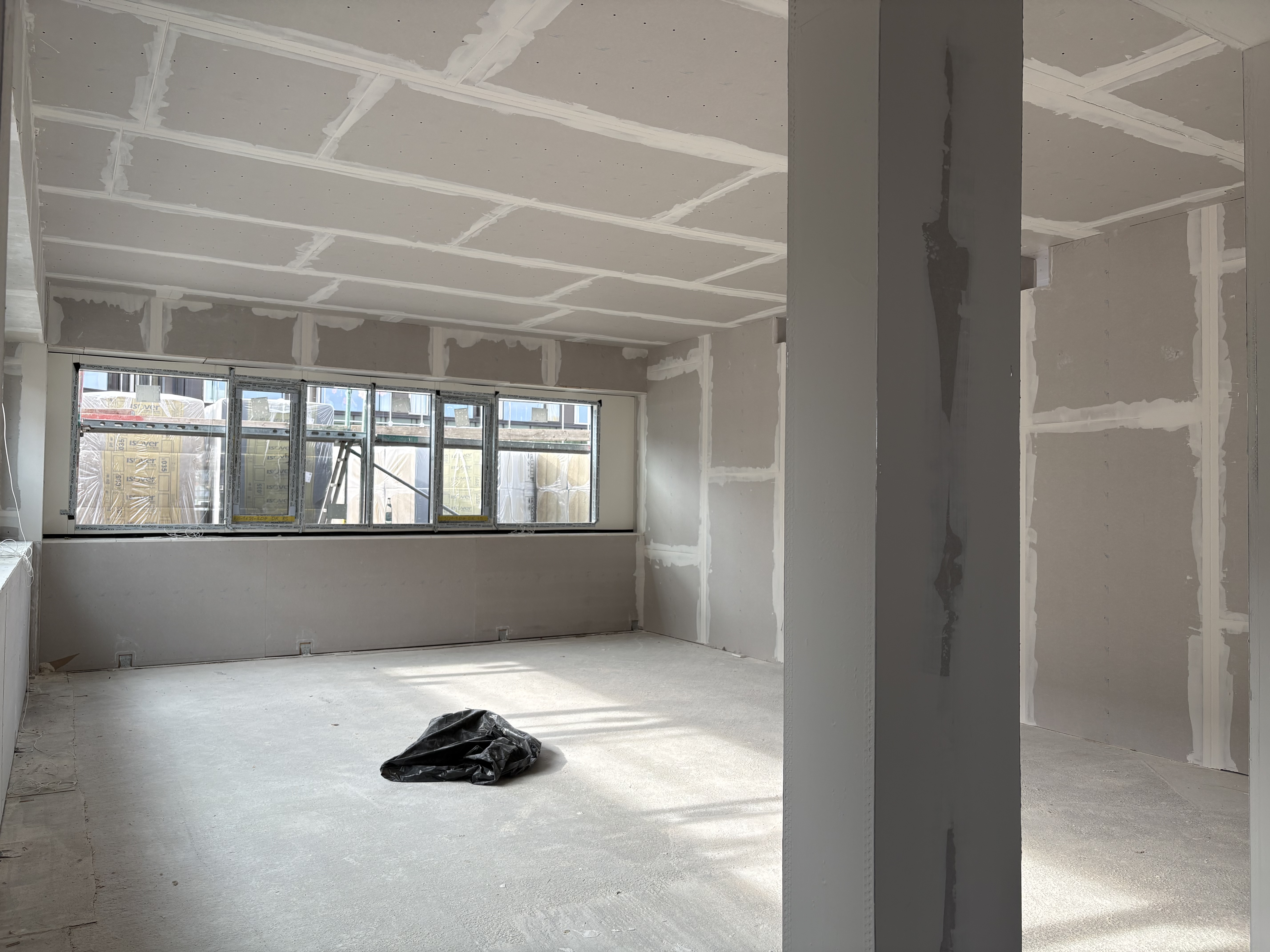

OG 3
03.03.2026

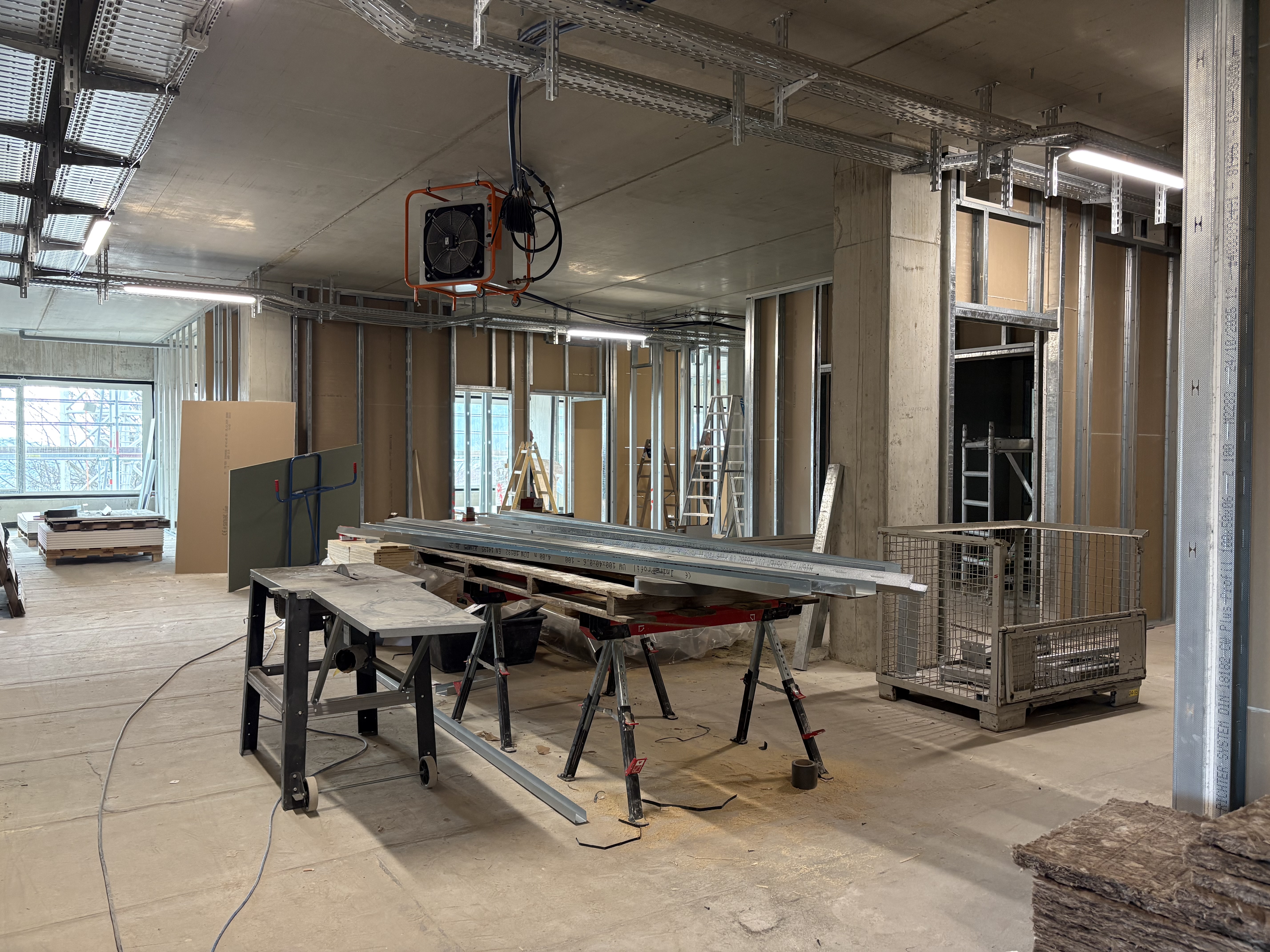

OG 2
03.03.2026

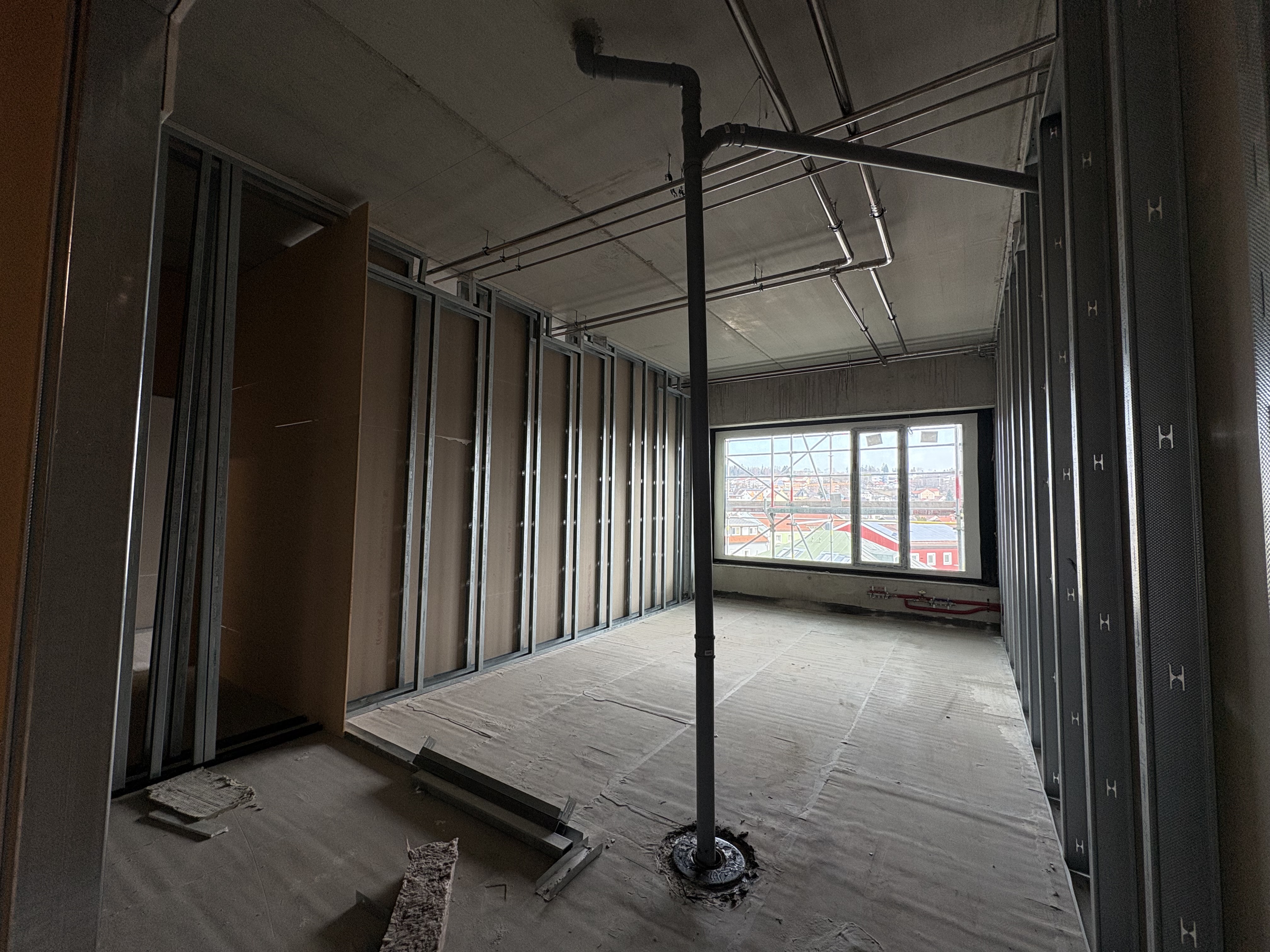

OG 2
26.01.2026

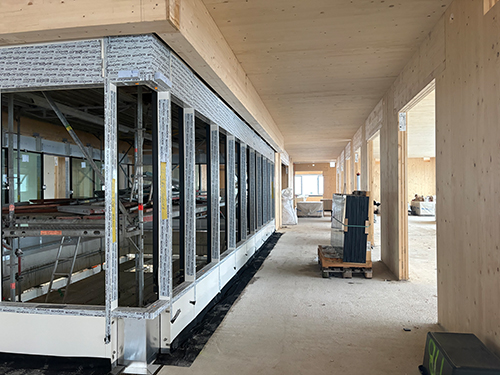

OG 3
26.01.2026

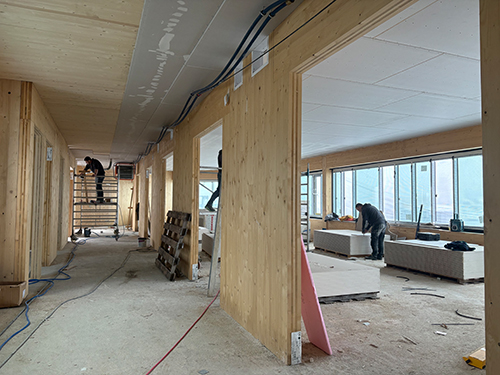

Innenausbau OG 3
26.01.2026

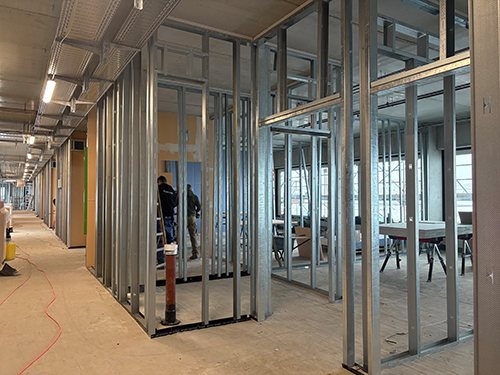

Innenausbau OG 2
17.12.2025
OG 3
17.12.2025
OG 2
Der Innenausbau startet
12.12.2025
Ansicht von oben
Das Grundgerüst der beiden Stockwerke ist fertig
07.11.2025
Holzständerbauweise OG 3
Auch die Innenwände nehmen Form an
03.11.2025
Rohbau OG 3
Der Aufzugschacht OG 3 wurde betoniert und die ersten Holzständer werden aufgebaut
29.10.2025
Rohbau OG 2
Der Rohbau OG 2 ist fertig, auch Fensterrahmen wurden gesetzt
09.10.2025
Betondecke fertig
Die Betondecke ist fertig
18.09.2025
Erster Teil Betondecke
Der erste Teil der Betondecke ist getrocknet
18.09.2025
Vorbereitungen Beton
Auch die andere Seite wird vorbereitet
18.09.2025
Die Decke wird betoniert
Die Decke zur Straßenseite wird bereits betoniert
03.09.2025
Erste Wände
Die ersten Wände stehen bereits
06.08.2025
Treppenhaus
Das neue Treppenhaus wird betoniert
06.08.2025
18.07.2025
Betonierarbeiten starten
Die ersten Säulen wurden betoniert
10.07.2025
Fahrbares Dach
Das fahrbare Dach wird aufgebaut
18.06.2025
Erste Vorbereitungen auf dem Dach starten
Die ersten Vorbereitungen auf dem Dach haben bereits gestartet
20.05.2025
Der Gerüstaufbau beginnt!
Der Aufbau des Gerüsts läuft bereits
07.05.2025
Der Kran steht
Kurz nach dem Spatenstich wurde schon mit dem Aufbau des Krans begonnen
05.05.2025
Spatenstich
Startschuss für die Erweiterung des Krankenhauses Freyung
09.2024
Visualisierung
Visualisierung der fertigen Baumassnahmen
